热门专题 》 开发商: 万科 金地 碧桂园 雅居乐 招商 恒大 融创 新城 首开 复地 金科 万达 绿城 融侨 金辉 荣盛 合景泰富 中海 首创 华侨城 绿地 合生 中铁 海尔 保利 宝龙 龙湖 沿海 华润 合正 金融街 星河湾 世茂房 中粮 朗诗 富力 苏宁环球 远洋 卓越房 中航 中信 华远 星河 代理商: 世联 伟业 亚豪 天启开启 天地行 中广信 易居 同致行 中原 德思勤 高策 大家 怡高 思源 尺度 同策 合富 世家 策源 新聚仁 金网络 阿特金斯 新景祥 新联康 嘉联 华燕 中房信 广告商: 风火 红鹤 蓝色 黑弧奥美 青铜骑士 博思堂 相互 及时 尚美佳 世纪 优点 主观 和声 同路 万有 策达 BOB尽致 博加 商业公司: 戴德 豪斯 仲量 汉博 麦肯锡 世邦 波士顿 埃森哲 高力 高纬 德勤 森拓普 翰威特 普华 美世 达沃斯 九州 绿维 华夏
时间:02-01 17:54:03 浏览:6215次来源:http://www.fangchanshe.com 岩土工程
高强预应力管桩在设计时一般是以压桩力和桩长双控,在施工过程中经常会出现以下几种情况:
(1)压桩力已达到设计要求,但桩长未达到设计要求
①第一种情况是这些异常桩较为集中在同一区域内。在这种情况下一般是地质情况较复杂,有一个或二个较厚的卵石夹层,在压桩时桩尖进入夹层0.5~1.0m后,压桩力迅速上升,达到设计要求的压桩力。如:在福州地区大学城生活区B组团7#楼、8#楼桩基(设计桩入土深度在29~31m之间)中共有26根桩(其中7 楼13根中Φ500共11根、Φ400共2根;8#楼13根中Φ500共6根、 Φ400共7根)属于这种情况。
处理方法:先查看勘探资料,发现此26根桩均处于一块较厚的夹层位置,未穿透第六层卵石夹层,入土深度在24~25m之间,且较集中在一个范围内。为了证实勘探资料的真实性,经业主、设计、监理、勘察、施工等各方共同确定,采取在其范围内的③~④轴交E-D轴附近增补一个钻探孔,以进一步探明其范围内桩基进入持力层的地质条件,根据广东省工程勘察院2003年3月27日钻孔柱状图“ZK7#楼补1”钻探结果揭示“该地段因地质情况有变化,桩基施工提前进入持力层,桩端下无软弱下卧层。确认7#楼、8#楼桩基施工已均按设计要求完成设计图纸内容,具备验收条件,同意验收”。同时在这26根桩中选取桩长较短的7#楼1根500桩和8#楼一根~400桩做静载试验,检验承载力是否满足设计要求。经现杨检测,做为静载检测的两根桩经静载试验后,结果为单桩竖向极限承载力符合设计要求。根据钻探和静载试验的结果显示,这26根桩符合设计要求。
②第二种情况是这些异常桩较为分散。这种情况一股是地质情况较复杂,下方有局部的较薄的碎石层、一些大小孤石或其它杂石。这种情况出现在海沧绿苑小区1~2#楼地下室的桩基施工中,共有8个承台的21根桩桩长短0.6~2.8m。
处理方法:对这类桩若较集中于一个承台可视具体位置采取补一根或二根10m、12m的桩即可;若较分散则须逐根补一根10m或12m的桩。
③第三种情况是个别桩的,通常桩长比设计少3m以上,压桩力达到设计要求。如海沧绿苑小区1~2#楼地下室桩基中的1 87#桩终压值达到3750kN(设计值为3600kN),桩长少了4.8m(设计桩入土深度为22.8m,实际施工18m)。
处理方法:根据承台情况补打一根桩,与己施工的桩共同组成新的承台。

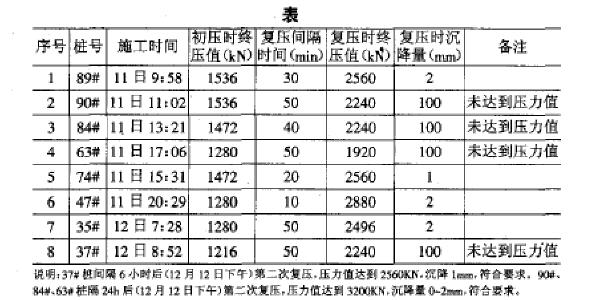

(2)压桩力达不到设计要求,但桩长已达到设计要求这种情况下一般是持力层位置较深,若采用端承桩,需配35m以上桩长,造价较高。因此利用桩与土层之问的摩擦力,即采取间隔一段时间(10~50min)进行第一次复压。若压桩力达到设计要求即可,若压桩力仍达不到设计要求则须等待24h后进行第二次复压,第二次复压后,若压桩力达到设计要求即可,若压桩力仍达不到设计要求则须针对承台情况进行补桩处理。这种情况出现在海沧绿苑小区Ⅱ组团18#楼的桩基施工中,其中有8根按设计桩长配置并送桩至设计标高后压桩力达不到设计要求值(如表所示)。
针对18#楼中84#、74#、63#、47#等8根桩有效桩长达到设计桩长时压桩力未能满足设计要求,经第一次复压后仍有90#、84#、63#、37#等4根桩达不到复压控制要求的情况,在间隔6h后对37#桩进行第二次复压时,达到设计要求的终压值(2560kN);在间隔24h后对90#、84#、63#桩进行第二次复压时,压桩力达到3200kN,超过设计要求的终压值。同时针对这8根桩的施工情况,根据设计单位的回复意见选其中37#桩进行静载检测,检测结论:37#桩单桩竖向极限承载力不小于2475kN,符合设计要求。
(3)地下遇障碍物导致桩身倾斜超过允许范围、桩身破裂或桩本身的质量问题。这种情况在福州地区大学城生活区B组团和海沧绿苑小区I、Ⅱ组团的桩基施工中均有出现过。
处理方法:在这种情况下一般按承台轴线旋转90度或45度(二桩或单桩承台)采取在边上补两根桩,组成新的二桩、三桩或四桩承台。
(4)送桩超过送桩器允许送桩的长度或超过接桩的允许深度,而压桩力未达到设计要求。这种情况在福州地区大学城生活区B组团和海沧绿苑小区I、Ⅱ组团的桩基施工中均有出现过。
处理方法:在这种情况下一般采取在边上补两根桩,组成新的二桩、三桩或四桩承台。补桩桩长根据已施工完桩的压桩入土深度来确定,比设计桩长要多配3-6m。
(5)地下遇障碍物导致桩身倾斜未超过允许范围,造成桩移位。压桩力已达到设计要求,桩长也达到设计要求。但在施工过程中,桩尖端头板碰到小块石头或混凝土块,导致桩身稍微倾斜(桩身垂直度偏差小于1/200)。
处理方法:记取这些桩的桩号,在小应变检测选桩时,这些桩作为必检的桩选入。若检测结果为I、Ⅱ类桩,则不用处理;若为Ⅲ类桩,则按Ⅲ类桩的处理办法处理。
